Les Oliveaux de demain (NPRU)

         Le quartier des Oliveaux
               Une histoire. Un avenir.

Le 20 Décembre 2019, le top départ opérationnel du projet d’amélioration et de renouvellement urbain qui concerne 8 sites de la métropole, dont Loos-les-Oliveaux, a été signé. Celui-ci s’inscrit dans le projet national mis en œuvre par L’ANRU (Agence Nationale pour le Renouvellement Urbain) et fait suite à la loi de programmation pour la Ville et la cohésion urbaine promulguée le 21 février 2014.

Le projet très prometteur du quartier des Oliveaux concerne un quartier social habité, avec tout ce que cela représente de complexité dans la prise en compte des dimensions humaines, relogement et phasage. Cette particularité nécessite de bien informer et d’accompagner les Loossois. Quantité de réunions (plus de 65), ateliers, rencontres, échanges ont été organisés par la Mairie à destination des habitants. De nombreux résidents concernés par les déconstructions apprécient leur ville et n’ont pas envie de la quitter. L’objectif vise à donner satisfaction aux habitants désireux de rester Loossois.

Les problématiques du quartier, que personne ne peut nier, sont prises en compte par l’Etat, la Mairie, la Métropole Européenne de Lille qui a voté à l’unanimité le projet et les autres partenaires. C’est pour cela que les travaux débuteront rapidement pour une meilleure qualité de vie.

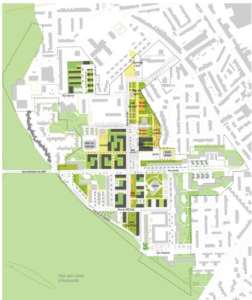

Jusqu’à l’horizon 2031, constructions, déconstructions, réhabilitations, embellissements, relogements s’articuleront conjointement dans le calendrier prévisionnel.

2020 :
– Première phase opérationnelle : Début du relogement des habitants de la tour Kennedy et de la tour Mermoz.
Le financement des déménagements sera entièrement pris en charge par Partenord Habitat.

2021 :
– Relogement pour les tours Kennedy, Mermoz et Vigny) .
– Constructions du club-house et des vestiaires du stade Vandeweghe.
– Extension de l’école Perrault.
– Agrandissement de la bibliothèque du centre Prévert.
– Début des travaux pour les rez-de-chaussée commerciaux.
– Requalifiation de Marot.

2022 :
– Phase d’embellissement (bande paysagère Nord).
– Poursuite du relogement.
– Travaux d’accessibilité de l’école Sand Daudet.
– Création du terrain de football Léo Lagrange.
– Début des travaux de rénovation des tours St Exupéry et Musset.
– Rénovation du collège Descartes.

2023 à 2025 :
Début de la déconstruction (tour Vigny, tour Kennedy).
– Poursuite du relogement pour le pavillon Roosevlet et pavillon Bretagne .
– Construction des nouveaux logements (Salengro, forum CDE, forum Nord Mermoz).
– Construction de la nouvelle cité des enfants.
– Construction de la nouvelle cuisine centrale.
– Rénovation du restaurant scolaire des Oliveaux.

2026 :
– Le nouvel axe routier ‘LINO’ reliera le quartier à l’A25 et à Eurasanté.
– Construction des nouveaux logements (forum Sud, bande paysagère Sud).
– Construction de la maison des initiatives.

2027 à 2031 :
– Poursuite de la construction des nouveaux logements (Eglise, Square).

Phase après phase, le nouveau quartier va naître, embelli, transformé par 12 hectares d’espaces publics requalifiés, une circulation équilibrée, des aires de stationnement, des chemins piétons, 380 logements neufs, 188 logements réhabilités, 923 logements résidentialisés, des équipements pour enfants et adultes neufs ou rénovés, une zone commerciale de 830 m² dans un cœur de quartier centralisé et animé.

L’histoire de ces lieux nous anime, nous émeut, mais ne nous appartient pas. Les élus portent la responsabilité des mutations urbaines à venir et écrivent l’histoire de l’aventure humaine et urbaine de demain. Ils ont à l’esprit que la mise en cohérence des différentes parties de la ville constitue un enjeu essentiel, principalement lorsqu’il existe des quartiers en difficultés.
